국가철도공단, 8개 철도사업에 올해 7082억원 투입
평택~오송 2복선화 등 2개 고속철도사업 본격 착수

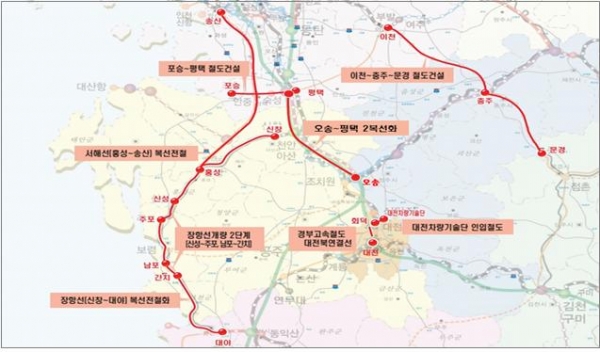

△충청권 관내 건설사업 현황/제공=국가철도공단
△충청권 관내 건설사업 현황/제공=국가철도공단

[오마이건설뉴스-김미애기자]국가철도공단은 2023년도 충청권 내 고속·일반철도 건설사업 등 8개 사업에 7082억원을 투입한다고 25일 밝혔다.<#첨부 : 예산집행 현황 및 계획 표>

고속철도는 평택~오송 2복선화, 경부고속2단계 대전북연결선 등 2개 사업이다. 일반철도는 서해선 복선전철, 이천~문경 철도건설, 포승~평택 철도건설, 장항선(신창~대야) 복선전철, 장항선 개량 2단계, 대전차량기술단 인입철도 이설공사 등 6개 사업을 추진한다.

고속철도 2개 사업 본격 착수에 1867억원 투입 = 올해 본격 착수하는 충청권 고속철도 건설사업은 평택~오송 2복선화와 경부고속 2단계 대전북연결선 등 2개 사업이다.

평택~오송 2복선화는 경부고속선과 수서평택고속선 합류로 선로 포화상태인 평택~오송 46.4km 구간의 선로용량 확대(190→372회)를 위한 사업이다. 국내 최초로 설계속도 400km/h로 건설하는 고속철도다. 올해 사업비 1505억원을 투입해 공사를 착수할 예정으로 2027년 개통을 목표로 하고 있다.

경부고속 2단계 대전북연결선은 대전 도심 북측구간의 선형 개량을 위해 고속전용선 5.96km를 건설하는 사업이다. 올해 362억원을 투입해 본격적인 공사를 추진할 예정이다. 이 사업이 완료되면 경부고속철도 전 구간이 고속전용선으로 운행되어 속도향상과 열차 안전성 확보, 승차감 개선 등이 기대된다.

일반철도 6개 사업에 5215억원 투입 = 충청권 일반철도 건설사업은 서해권, 중부내륙권 등 철도망 구축을 위해 서해선 복선전철 등 6개 사업이 진행 중이며, 올해 5215억원이 투입된다.

서해선 복선전철은 충남 홍성에서 경기도 송산까지 90km를 건설하는 사업으로 올해 사업비 1203억원을 투입해 2024년 하반기 개통을 목표로 추진 중이며, 현재 공정률은 92.0%로 후속분야(궤도·시스템·건물) 공사가 순조롭게 진행되고 있다. 이 사업이 완료되면 충남 서북부권의 수도권 접근성 개선(홍성~송산 간 40분 소요) 및 지역경제 활성화 등이 기대된다.

이천~문경 철도건설은 이천, 충주, 문경 등 중부 내륙지역을 철도로 연결하는 사업이다. 2021년 12월 개통한 이천~충주(54km)에 이어 2단계로 충주~문경(39.2km) 구간을 건설 중이며, 2024년 하반기 개통을 목표로 추진 중이다. 올해 사업비 1,487억 원을 투입하여 주요 구조물 마무리 및 후속 분야(궤도·시스템·건물) 추진에 박차를 가하고 있으며, 현재 공정률은 84.5%이다.

포승~평택 철도건설은 포승에서 평택 간 30.4km를 연결하는 사업으로 3단계로 나누어 진행된다. 1단계 구간(오성~평택, 13.4km)은 2015년 2월 개통하였으며, 2024년 하반기 개통 목표로 추진 중인 2단계 구간(안중~오성, 9.4km)은 노반 마무리 및 후속분야(궤도·시스템·건물) 공사 추진 중으로 현재 공정률은 85%이다. 3단계 구간(포승~안중, 7.6km)은 국항만기본계획에 따라 향후 추진 예정이다.

장항선(신창~대야) 복선전철은 충남 아산에서 전북 군산까지 118.6km를 복선전철로 연결하며, 열차 운영 효율성 확보를 위해 단계별로 개통한다.

1단계 신창~홍성 구간은 현재 건물·시스템 공사가 원활하게 진행 중이며 현재 공정률 85%로 2024년 하반기 개통을 목표로 추진 중이다. 홍성~대야 2단계 구간은 2027년 개통을 목표로 건축, 궤도, 전력 분야 등 설계가 진행 중이다.

그중 장항선 개량 2단계 신성~주포 간 18.8km는 선형개량 구간으로 올해 사업비 1121억 원을 투입해 노반공사를 본격 추진할 예정이다.

장항선 복선전철 및 개량사업이 완료되면 향후 서해선, 호남선, 전라선과 연계하여 서해안축의 여객·물류 운영효율 향상 및 고속화 간선철도망 구축으로 지역균형발전, 지역개발 촉진이 기대된다.

대전차량기술단 인입철도는 신탄진에서 차량기술단으로 연결되어 기존 도심을 양분했던 기존 운행선의 평면교차구간을 이설하고, 회덕에서 차량기술단까지 2.56km 구간을 신설하는 사업이다. 올해 사업비 72억원이 투입되며 2025년 하반기 완공 예정이다. 대전차량기술단 인입철도가 개통되면 그동안 지속적으로 발생한 교통정체와 주민불편, 안전사고 위험 등이 해소될 전망이다.

김한영 국가철도공단 이사장은 “올해 충청권 철도예산 7082억원을 효과적으로 집행해 지역경제 활성화 및 일자리 창출에 기여하고, 충청권이 수도권에 버금가는 메가시티로 도약할 수 있도록 예정된 철도사업을 차질 없이 추진하겠다”고 말했다.
